重庆三峡医药高等专科学校扩建工程EPC项目3月审计工作月报

发布日期:2025-04-14    作者:     来源:     点击:

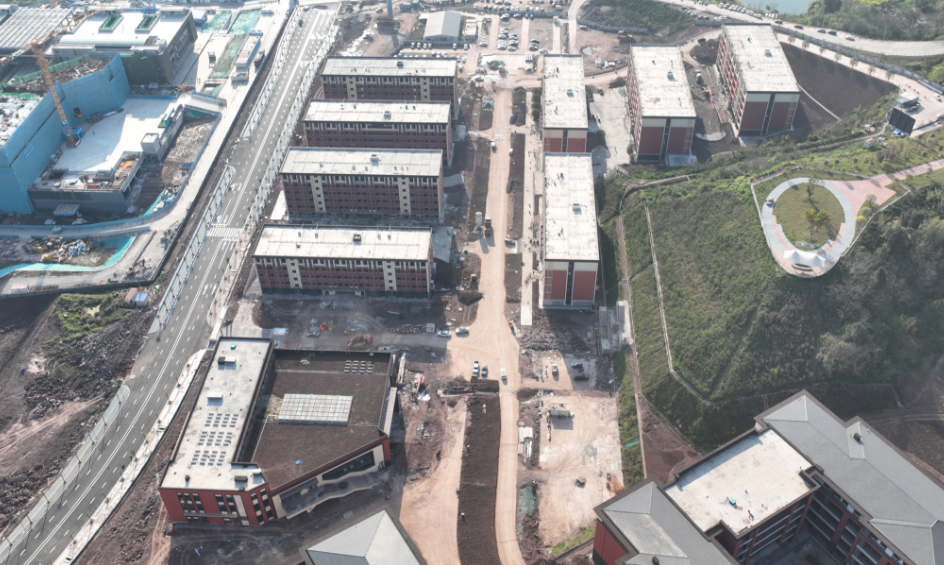

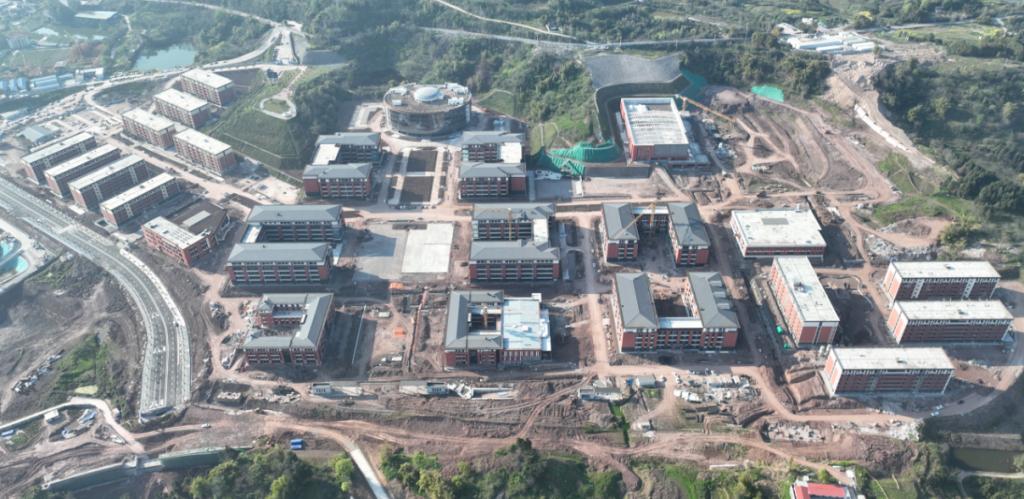

一、现场形象进度情况

一工区:18#楼铝格栅安装完成80%;19#楼2-5F卫生间铝扣板、2-5F公区硅钙板、室外车库屋面防水、1-6F铝方通吊顶完成;20#-26#楼卫生间铝扣板、公区硅钙板、铝方通吊顶完成。

二工区:3#楼大厅干挂墙砖完成90%,5F 硅钙板吊顶完成95%,1F大厅石膏板吊顶完成,4F走道硅钙板吊顶完成,1-5F 卫生间隔断安装完成;4#楼室内未作业,铝板线子安装完成,穹顶玻璃安装30%,女儿墙周边铝板安装完成80%;5#楼大厅干挂骨架完成,大厅石膏板吊顶完成。

三工区:人防车库:抹灰完成90%,水泵房安装完成75%,配电室土建施工基础开挖完成;1#楼4F 公区地砖完成,车库顶板回填完成;2#楼1-2F室内公区走道穿线完成,5F硅钙板吊顶完成10%,大厅石膏板吊顶完成;6#楼大厅石膏板吊顶完成;7#楼2-4F 地砖完成(除公区外),网架主次檩条安装完成,底瓦安装30%。

四工区:10#楼幕墙玻璃完成90%(除翻窗外),铝板门头完成90%,屋面种植土回填完成,屋面栏杆完成;11#-16#楼1-6F墙地砖完成,大厅石膏板吊顶完成;17#楼钢结构梁吊装及檩条安装全部完成,室内看台砼地面浇筑完成,屋面底瓦分装完成10%,1F屋面栏杆完成;27#-29#楼室内抹灰完成,屋面防水完成。

二、本月工作总结

(一)施工图预算

完成景观、绿化及室外管网工程施工图预算

(二)收方计量

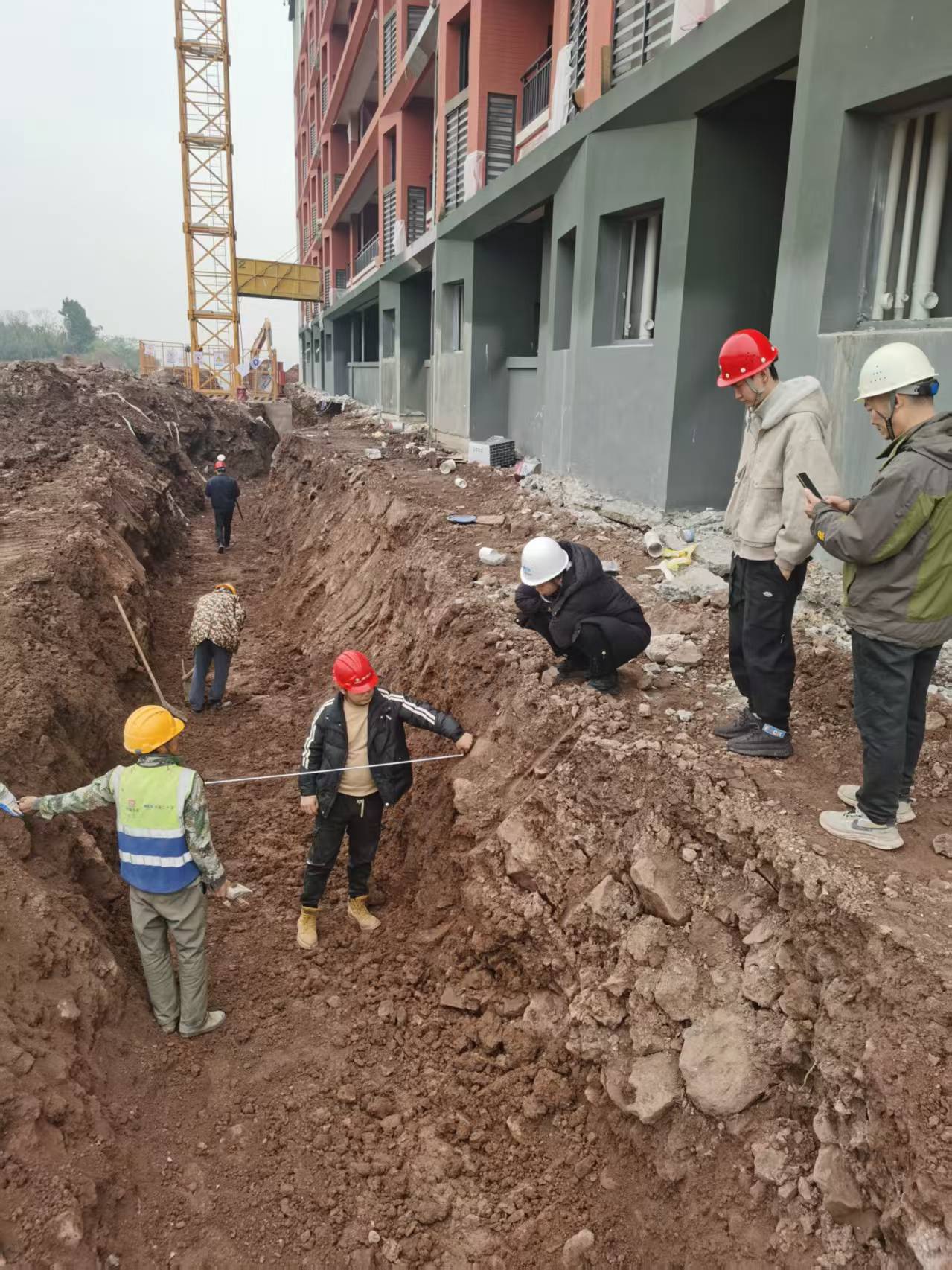

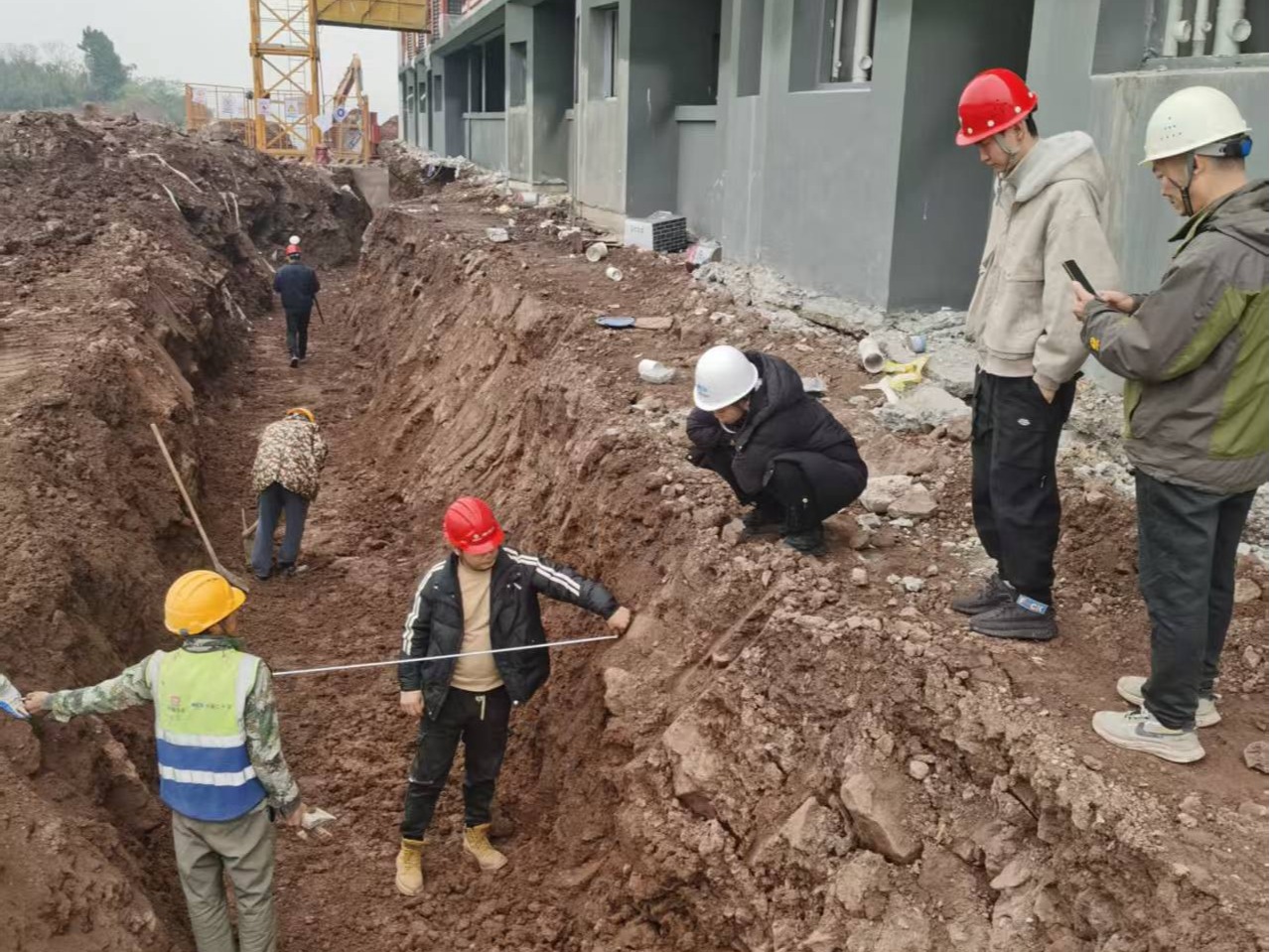

1、完成D33-D34、D92-D96、D62-D596段强电管网、R109-R110/D68-D71、R08-R24等5段弱电管网、Y135-Y137等7段雨水管网、W217-W218等5段污水管网、17#楼消防管网沟槽收方。

2、完成围墙A-B基础(第二段)、7#/17#楼挡墙、8#-1#楼永久围墙基槽收方。
    3、完成雨水花园S2-2、S2-3、S4-11/S4-12土石方收方。
