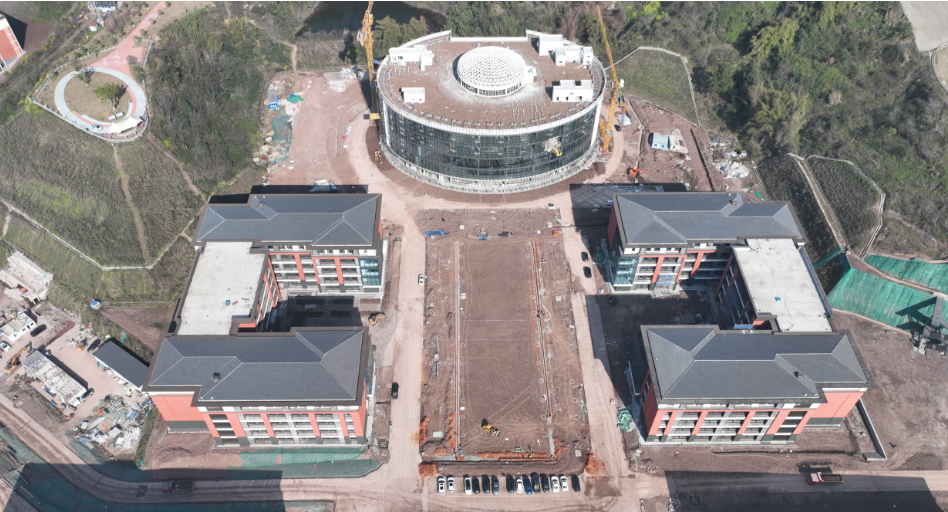

一、现场形象进度情况
一工区:2F 墙地砖完成80%;19#楼1F 大厅石膏板吊顶完成;2-5F 卫生间铝扣板完成;2-5F公区硅钙板完成;20#楼1-6F 卫生间铝扣板完成;2-6F 公区硅钙板完成;21#楼1-2F 铝扣板完成;22#楼1-6F 铝扣板完成;23#楼2-6F 室外收口抹灰完成;涂料收口腻子完成;24#楼2-3F硅钙板吊顶完成;2-3F铝扣板吊顶完成;25#楼2-6F硅钙板吊顶完成;1-6F铝扣板吊顶完成;26#楼2-6F硅钙板吊顶完成;1-6F铝扣板吊顶完成。
二工区:3#楼大厅干挂墙砖完成90%;5F 吊顶反向支撑完成;4#楼室内未作业,室外散水完成;5#楼大厅干挂骨架完成。
三工区:人防车库:转序验收完成;1#楼4F公区地砖完成;2#楼室内未作业;室外散水完成;6#楼2-5F 料台收口抹灰完成;7#楼4F 地砖完成(除公区外);网架主次檩条安装完成;网架防火涂料完成20%。
四工区:8#楼1-5F吊顶前的室内冷水及消防工作完成;室外散水完成;卸料平台口砌体完成;9#楼1-5F吊顶前的室内冷水及消防工作完成;室外散水完成;卸料平台口砌体完成;10#楼幕墙玻璃完成90%(除翻窗外);铝板门头完成90%;11-a楼外墙抹灰完成;外墙完成;屋面刚性层钢筋绑扎完成;11#楼1-6F墙地砖完成(除梯步外);1-6F吊顶前的室内冷水及消防工作完成;1-6F 穿线工作完成50%;1-6F 洗手盆安装完成;12#1-6F墙地砖完成(除梯步外);1-6F吊顶前的室内冷水及消防工作完成;1-6F 穿线工作完成50%;1-6F 洗手盆安装完成;13#楼1-6F墙地砖完成(除梯步外);1-6F吊顶前的室内冷水及消防工作完成;1-6F 穿线工作完成50%;1-6F 洗手盆安装完成;14#楼1-6F墙地砖完成(除梯步外);1-6F吊顶前的室内冷水及消防工作完成;1-6F 穿线工作完成50%;17#楼钢结构BK轴梁吊装完成;EFGHJ轴张弦梁吊装完成;CD轴张弦梁胎体组装完成;室内看台砼地面浇筑完成;27#楼主体结构转序完成;28#楼主体结构转序完成;29#楼1F 墙体砌筑完成;30#楼全部完成。
二、本月工作总结
1.完成1月份施工进度款审核。
2.收方计量:
(1)完成山水院子(11#楼前)集水坑土石方开挖原始及完成地貌复测;
(2)完成废水池土石方开挖原地貌复测;

(3)完成永久围墙A-围墙B沟槽、1#车库挡墙基槽土石方开挖收方;
(4)完成各个楼栋外废水管网土石方开挖、中庭绿化喷灌给水管网、强弱电管沟、雨水管网、污水管网、雨水花园土石方开挖。
