重庆三峡医药高等专科学校扩建工程EPC项目1月审计工作月报

发布日期:2025-02-24    作者:     来源:     点击:

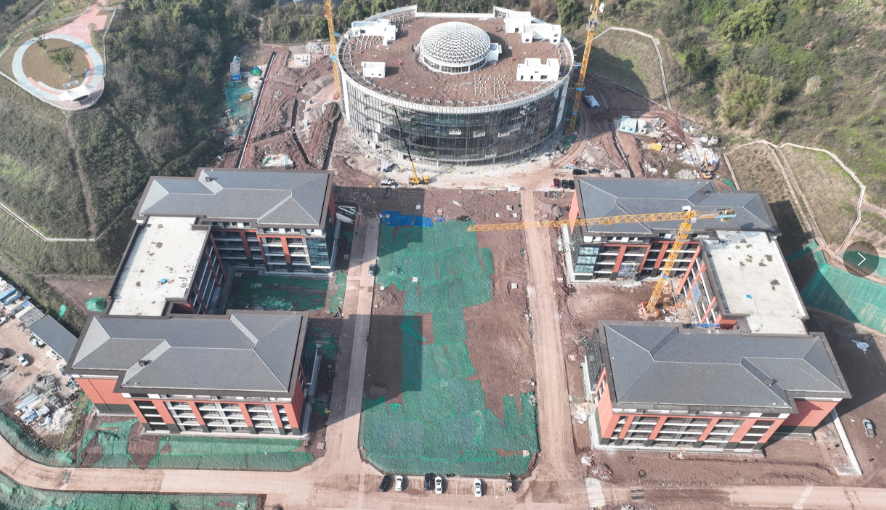

一、现场形象进度情况

一工区:18#楼2F墙地砖完成80%;19#楼1-5F吊顶前的室内冷水及消防工作完成;1-5F门窗玻璃安装完成90%;20#楼1-6F窗玻璃安装完成90%;2-6F 料台收口主体工序完成;1-6F吊顶前的室内冷水及消防工作完成;21#楼1-6F窗玻璃安装完成90%;2-6F 料台收口主体工序完成;1-6F吊顶前的室内冷水及消防工作完成;22#楼1-6F窗玻璃安装完成90%;2-6F 料台收口主体工序完成;1-6F吊顶前的室内冷水及消防工作完成;23#楼1-6F门窗玻璃安装完成90%;2-6F 料台收口抹灰工序完成;1-6F吊顶前的室内冷水及消防工作完成;24#楼1-6F窗玻璃安装完成90%;2-6F 料台收口抹灰工序完成;1-6F吊顶前的室内冷水及消防工作完成;25#楼1-6F窗玻璃安装完成90%;2-6F 料台收口抹灰工序完成;1-6F吊顶前的室内冷水及消防工作完成;26#楼1-6F门窗玻璃安装完成90%;2-6F 料台收口抹灰工序完成;1-6F吊顶前的室内冷水及消防工作完成。

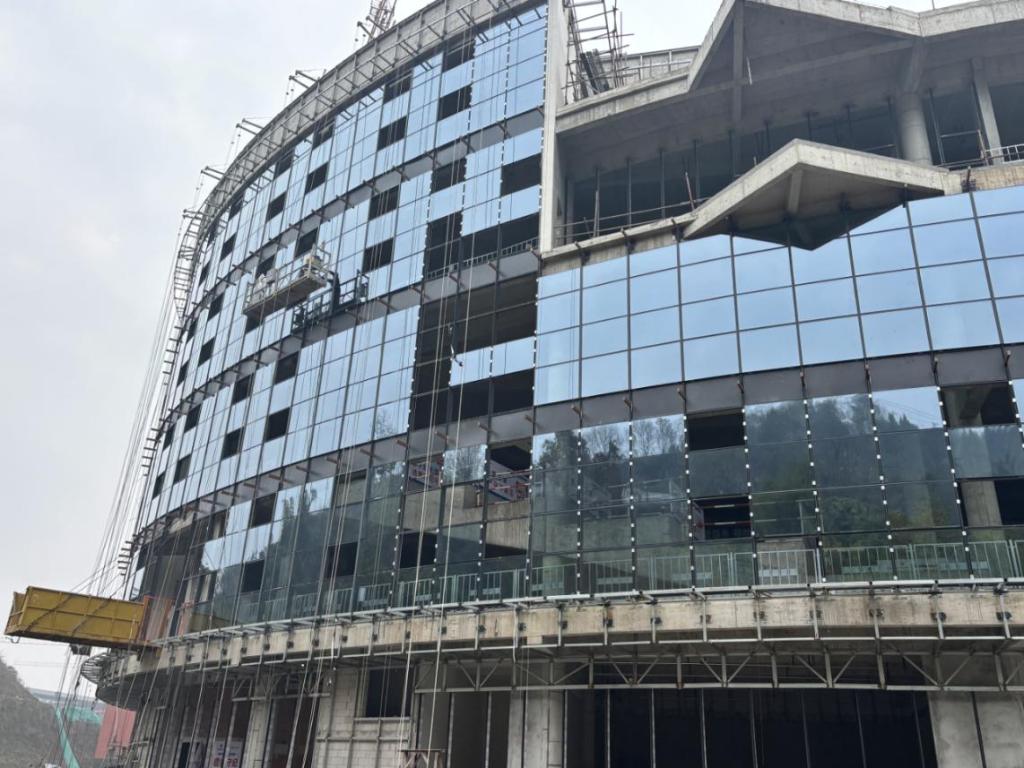

二工区:2-5F 料台口抹灰工序完成;大厅干挂墙砖完成90%;5F 吊顶反向支撑完成50%;4#楼幕墙玻璃安装完成70%,1-3F地砖完成70%;梯步砖完成80%;屋面回填土完成;5#楼2-5F 料台口主体工序收口完成;1-5F吊顶前的室内冷水及消防工作完成;

三工区:人防车库:转序验收完成;1#楼1-4F外墙漆完成90%;1-4F墙地砖完成(除公区外);1F 外墙悬挑拆除后外墙漆修补完成;2#楼2-5F 料台收口主体工序完成;6#楼2-5F 料台收口主体工序完成;7#楼1-4F 外墙漆完成90%;网架主次檩条安装完成;2-4F 卫生间回填完成;

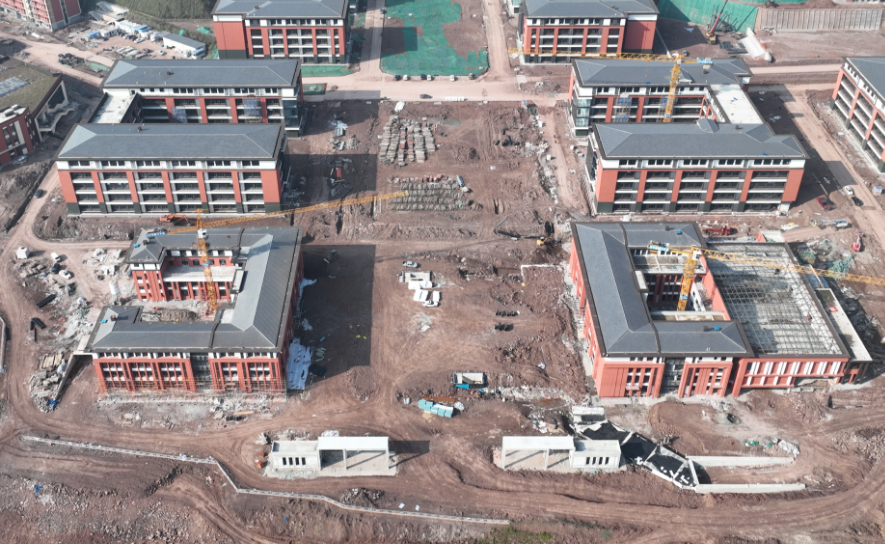

四工区:8#楼1-5F吊顶前的室内冷水及消防工作完成;室外散水完成;9#楼1-5F吊顶前的室内冷水及消防工作完成;室外散水完成;10#楼幕墙玻璃完成90%(除翻窗外);铝板门头完成90%;11-a楼外墙抹灰完成;屋面透气管安装完成50%;11#楼1-6F墙地砖完成(除梯步外);1-6F吊顶前的室内冷水及消防工作完成;1-6F 穿线工作完成50%;1-6F 洗手盆安装完成;12#1-6F墙地砖完成(除梯步外);1-6F吊顶前的室内冷水及消防工作完成;1-6F 穿线工作完成50%;1-6F 洗手盆安装完成;13#楼1-61-6F墙地砖完成(除梯步外);1-6F吊顶前的室内冷水及消防工作完成;1-6F 穿线工作完成50%;1-6F 洗手盆安装完成;14#楼1-6F墙地砖完成(除梯步外);1-6F吊顶前的室内冷水及消防工作完成;1-6F 穿线工作完成50%;17#楼钢结构BK轴梁吊装完成;GHJ轴张弦梁吊装完成;外墙窗玻璃安装完成80%;1F 墙地砖完成;EF轴张弦梁组装完成;27#楼主体结构转序完成;28#楼主体结构转序完成;29#楼1F 墙体砌筑完成;30#楼全部完成。

二、本月工作总结

1、完成1月份施工进度款审核。

2、完成室外D15-D17、D67-70D98-100、D121-124强电电缆沟土石方开挖收方。

3、完成室外W24-28W110-113W144-145W192-194、W221-223污水管网沟槽开挖收方

4、完成室外Y16-21、Y34-37、Y108-109、Y147-Y148雨水管网开挖收方。

5、完成室外R15-17、R85-88弱电管网开挖收方。

6、完成人防车库及门卫室构造柱施工情况确认工作。
