今天是:

内审动态

内审动态

当前位置: 首页 >> 内审动态 >> 正文

重庆三峡医药高等专科学校扩建工程EPC项目11月审计工作月报

发布日期:2024-12-24    作者:     来源:     点击:

一、现场形象进度情况

一工区:18#楼3-4F墙地砖完成80%;19#楼1-5F墙地砖完成;1-3F公区穿线完成;2-5F室内门安装完成;门窗玻璃完成30%;20#楼1-6F墙地砖完成;1-6F室内门安装完成;1-3F公区穿线完成;21#楼1-6F墙地砖完成;1-6F室内门安装完成;1-3F公区穿线完成;22#楼1-6F墙地砖完成;1-6F室内门安装完成;1-3F公区穿线完成;23#楼2-6F墙地砖完成;2-6F室内门安装完成;1-3F公区穿线完成;门窗玻璃完成30%;24#楼1-6F墙地砖完成;1-6F室内门安装完成50%;1-3F公区穿线完成;25#楼1-6F墙地砖完成;1-6F室内门安装完成;1-3F公区穿线完成;26#楼1-6F墙地砖完成;1-6F室内门安装完成;1-3F公区穿线完成;门窗玻璃完成30%。

二工区:3#楼1-5F 墙地砖完成(除1楼公区),楼梯栏杆骨架安装完成;室外散水完成;幕墙玻璃安装完成;门窗玻璃完成30%;4#楼屋面钢结构吊装完成,穹顶龙骨拼装完成;屋面卷材防水完成;幕墙骨架完成;5#楼2-5F外墙漆完成;1-3F室内地砖完成;2-3F卫生间墙地砖完成;幕墙玻璃安装完成。

三工区:1#楼1-4F内外墙抹灰完成;1-4F外墙底漆完成,分格完成50%;2#楼1-5F 墙地砖完成(除1楼公区),楼梯栏杆骨架安装完成;室外散水完成80%;幕墙玻璃安装完成;6#楼1-5F墙地砖完成;1-5F卫生间墙地砖及梯步砖完成;幕墙玻璃安装完成;室外管网安装完成50%;7#楼钢网架组拼完成;1-4F外抹灰完成1-6轴;1-2F室内抹灰完成;1-4F1-6轴外墙腻子完成50%。

四工区:8#楼1-5F室内地砖完成;1-5F卫生间墙地砖完成;1-5F门窗玻璃安装完成50%;9#楼1-5F室内地砖完成;1-5F卫生间墙砖完成;1-5F门窗玻璃安装完成50%;10#楼1F地砖完成;2F室内防水完成;1-3F门窗玻璃安装完成30%;11-a楼外墙抹灰完成;11#楼2-6F外墙漆完成;3/5/6室内地砖完成;12#楼3、5、6F室内地砖完成;13#楼2-4、6F室内地砖完成;14#楼2、4-5F室内地砖完成;17#楼外墙真石漆完成60%;内墙抹灰完成;外墙腻子完成;2F砼地坪完成;2F首遍室内防水完成;钢结构BK轴梁吊装完成;幕墙龙骨安装完成;27#楼模板拆除完成;28#楼模板拆除完成;30#楼隔断安装完成。

二、本月工作总结

1、施工图预算

2#、4#、6#、10#、18#及宿舍区精装修图纸正在审图流程,待正式下发后,对相应楼栋的装饰预算进行调整。

景观、绿化及室外管网工程施工图预算:12月中旬完成初稿审核,若超出概算建安费,则提出优化建议

2、收方计量

山体1#楼梯基坑土石开挖、18、25#环境挡土墙土石方开挖、各个楼栋外废水管网土石方开挖、中庭绿化喷灌给水管网土石方开挖、各个楼栋外强弱电管沟土石方开挖、雨水花园土石方开挖、D122-D123沟槽土石方开挖、30#楼旁放挡土墙土石方开挖、各个楼栋外雨水管网沟槽开挖收方、各个楼栋外污水管沟土石方开挖。

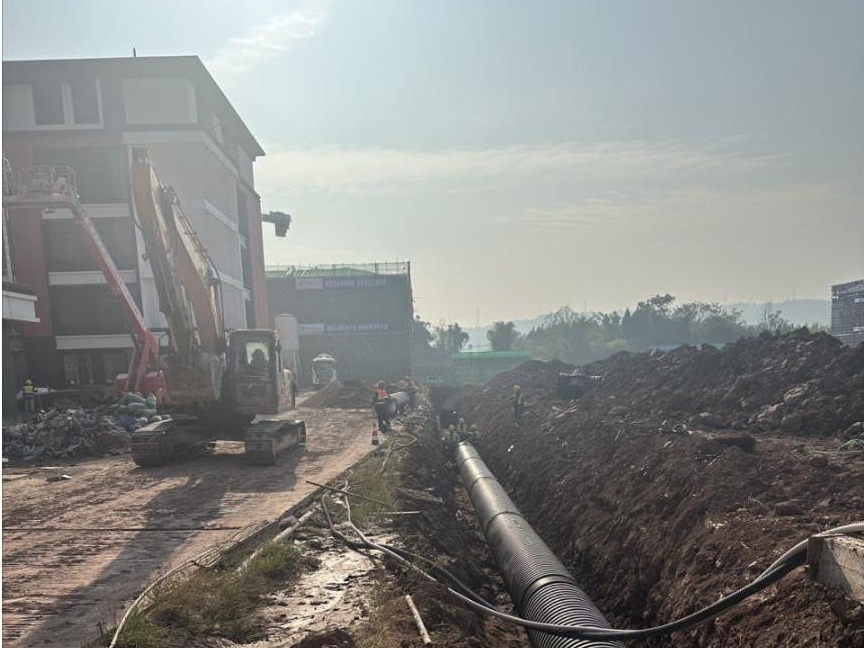

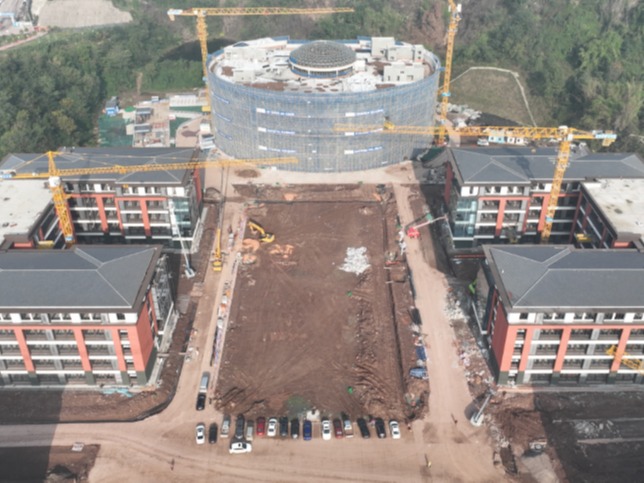

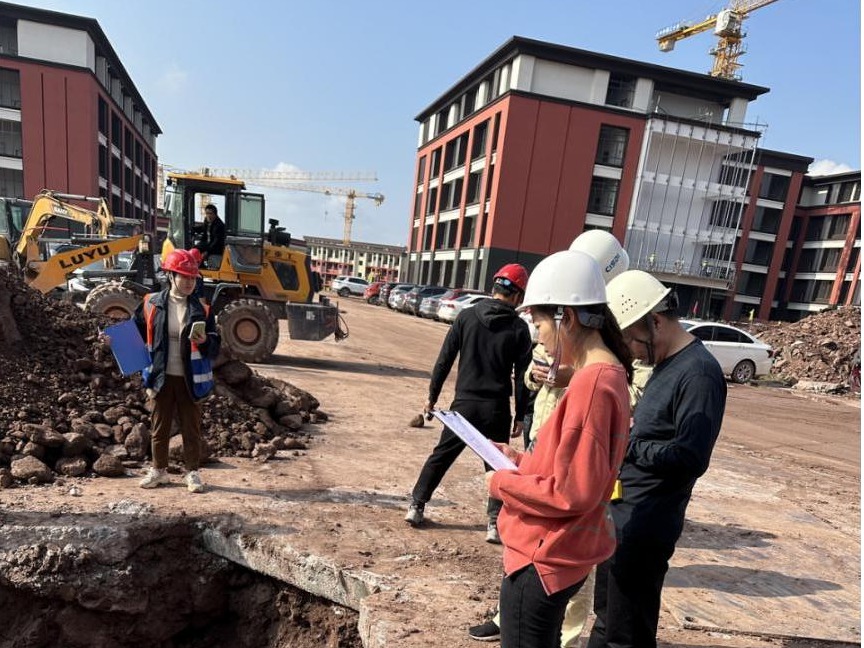

三、现场照片
