重庆三峡医药高等专科学校扩建工程EPC项目10月审计工作月报

发布日期:2024-11-25    作者:     来源:     点击:

一、现场形象进度情况

一工区:18#楼3-4F地砖铺贴材料上楼完成(除地砖外);19#楼2-5F墙地砖完成(除卫生间及公区外);20#楼2-6F墙地砖完成40%(除卫生间及公区外);21#楼2、4F墙地砖完成30%;22#楼4、6F墙地砖完成40%;23#楼2-6F墙地砖完成(除卫生间及公区外);24#楼5-6F墙地砖完成(除卫生间及公区外);25#楼5-6F墙地砖完成(除卫生间及公区外);26#楼2-6F墙地砖完成(除卫生间及公区外)。

二工区:3#楼1-5F 墙地砖完成(除1楼公区),楼梯栏杆骨架安装完成;4#楼钢结构吊装完成60%;5#楼2-5F外墙漆完成50%。

三工区:1#楼外墙保温完成40%;内墙保温完成20%;2#楼1-5F 墙地砖完成(除1楼公区),楼梯栏杆骨架安装完成;6#楼外架拆除完成;4-5F墙地砖完成(除公区外);7#楼1-3F砌体完成90%;4F砌体完成80%;1F条板完成20%。

四工区:8#楼2-5F 外墙漆完成;外架拆除完成;9#楼2-5F 1-4轴外墙漆完成;5-12轴外墙漆完成;5F地砖完成80%;10#1-3F外墙腻子第二遍完成;11-a楼转序完成;11#楼1F 内墙抹灰完成,6F 完成;6F 外墙抹灰完成;12#楼3-5F内墙抹灰完成;5-6F外墙腻子完成;13#楼3-6F内墙抹灰完成;1-6F外墙腻子完成;14#楼5-6F外墙腻子完成;17#楼1F外墙抹灰完成10%。;27#楼4.7m层砼浇筑完成;28#楼4.7m层砼浇筑完成;30#楼内外墙抹灰完成。

二、本月工作总结

1、施工图预算

2#、4#、6#、10#、18#及宿舍区精装修图纸正在审图流程,待正式下发后,对相应楼栋的装饰预算进行调整。

2、收方计量

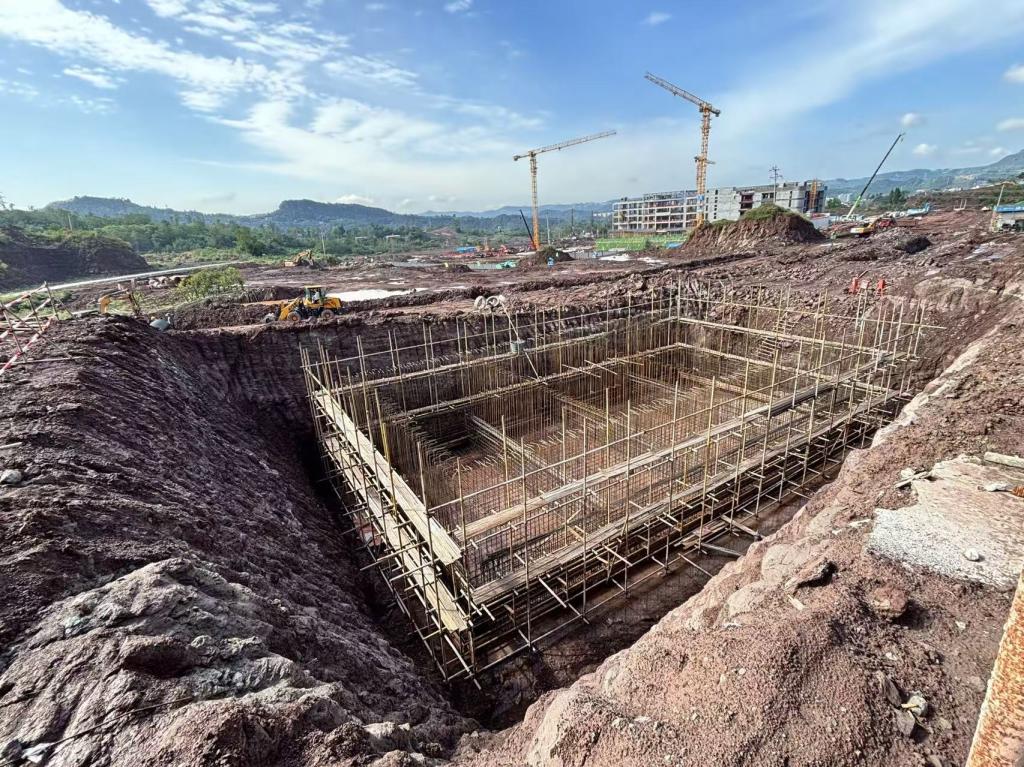

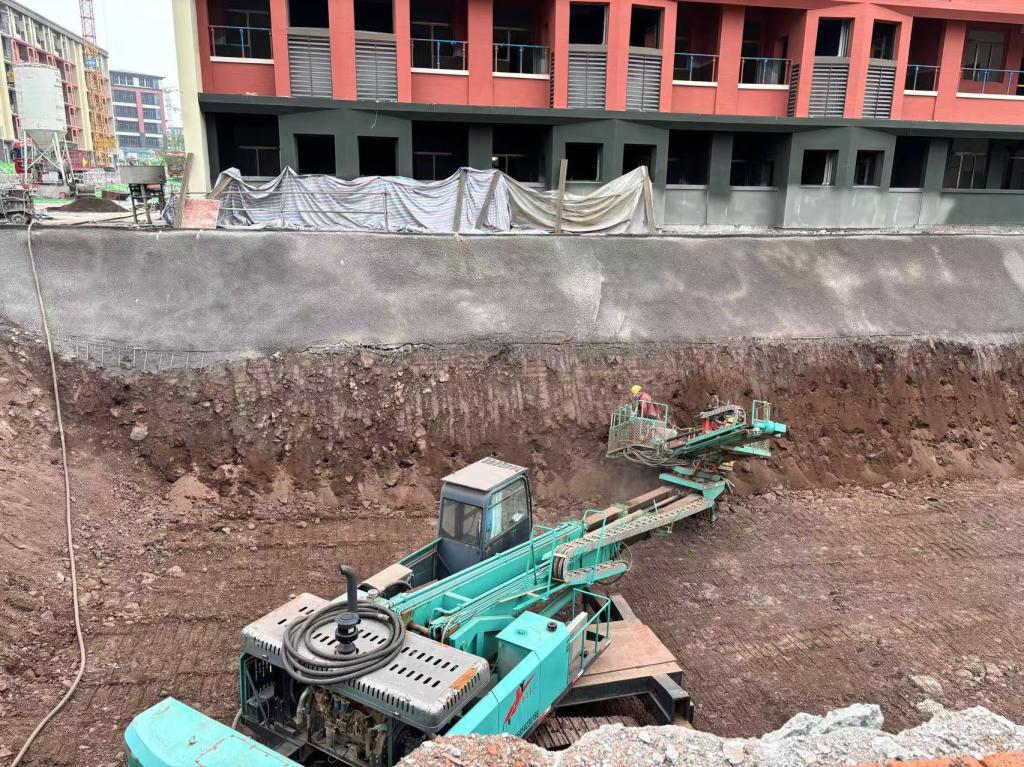

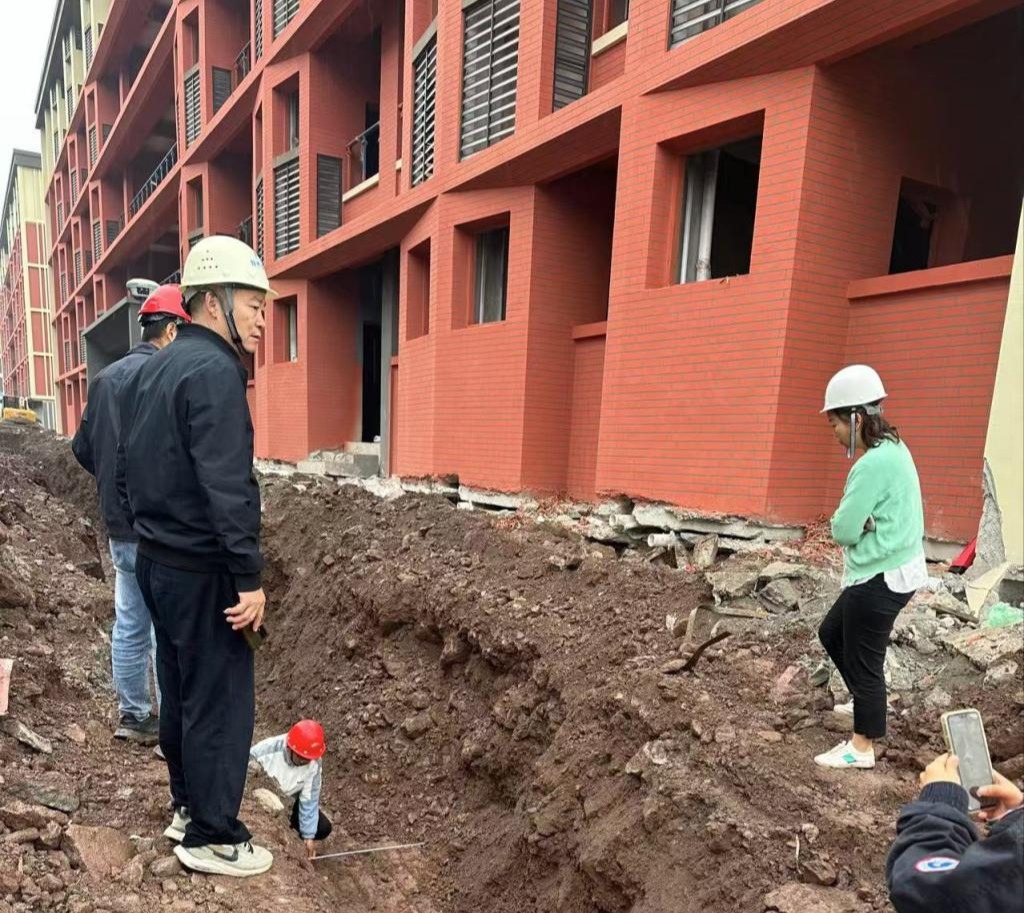

1#生化池上三排锚钉钻孔收方、W-X段边坡第三阶锚杆收方、24#、26#、Y113-Y122室外排水管沟土石方开挖收方、1#生化池临时边坡支护锚钉钻孔及基坑土石开挖收方、2#生化池基坑土石方、4#楼车库出口挡土墙土石方开挖、1#地下车库出口挡墙基槽土石方、污水管网W199-W201,W201-205,W272-W281沟槽土石方、田径场01Y165-166雨水管网收方、19#车库出口挡墙基槽土石方开挖收方、23#-24#景观挡土墙土石方开挖、污水管网W199-W205沟槽土石方、雨水管网Y129-Y135沟槽土石方、污水管网W203-W202-W194沟槽土石方、F116-F125沟槽土石方、W254-W262沟槽土石方、F106-F113沟槽土石方、Y136-Y137沟槽土石方。
