一、现场形象进度情况

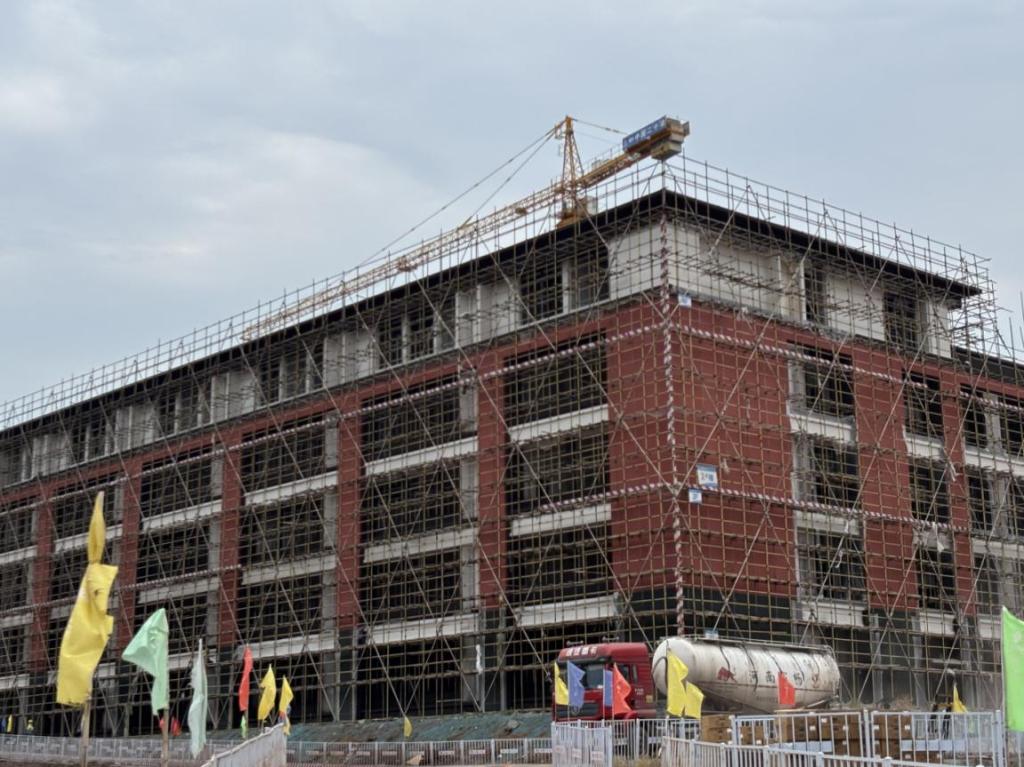

一工区:电动天窗安装完成;19#楼2-5F蹲便器安装完成;20#楼1-6F室内卫生间基层清理完成;3-4F 基层凿毛完成;21#楼1-6F室内卫生间基层清理完成;3-4F 基层凿毛完成;22#楼1-6F室内卫生间基层清理完成;3-4F 基层凿毛完成;23#3-4F 卫生间蹲便器安装完成;24#楼2-6F 卫生间防水施工完成;25#楼2-6F 卫生间防水施工完成;26#楼3-4F 卫生间蹲便器安装完成。
二工区:3#楼2-5F 地砖铺贴;外墙完成;4#楼钢结构准备工作完成;5F室外抹灰完成;5#楼2-5F外墙腻子完成50%;屋面瓦完成。
三工区:1#楼3F 砌体完成;4F砌体完成50%;2F条板安装完成;3F条板完成50%;2#楼3-5F 卫生间防水完成;4-5F 铺装材料上楼完成;外墙涂料改色完成80%;6#楼3-5F外墙漆完成;7#楼1 F砌体完成40%;2F植筋完成;2F反坎混泥土完成,挑板关模完成90%。
四工区:8#楼5F 外墙腻子完成;5F地坪抓毛完成;9#楼内外墙抹灰及收口完成;10#楼3F外墙抹灰;1F内墙挂网、甩浆;11-a楼砌体完成80%,条板安装70%;11#楼1-6F砌体后塞完成;1-5F转序前整改工作完成;6F条板完成;12#楼6F外墙抹灰完成;6F内墙甩浆完成;屋面防水完成50%;13#楼5-6F 外墙抹灰完成;6F内墙挂网、甩浆完成;14#楼4-6F挂网完成;5-6F 内墙抹灰完成;17#楼2F填充墙完成;27#楼基础完成;28#楼基础完成。
二、本月工作总结
1、施工图预算
2#、4#、6#、10#、18#及宿舍区精装修图纸正在审图流程,待正式下发后,对相应楼栋的装饰预算进行调整。
2、收方计量

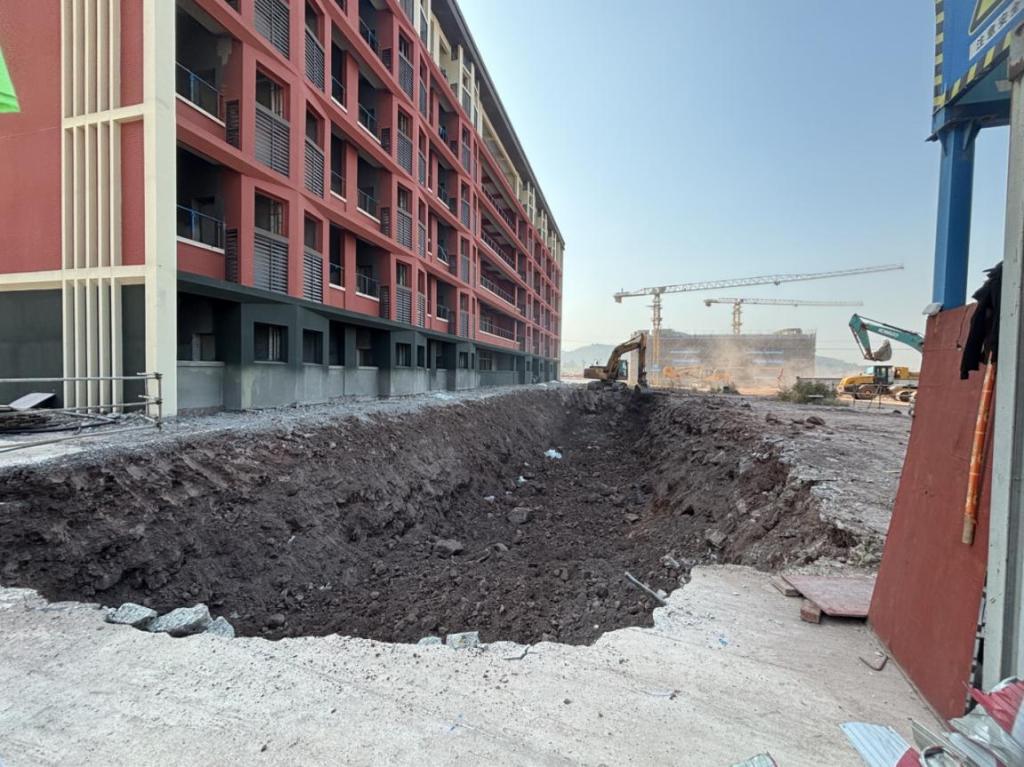

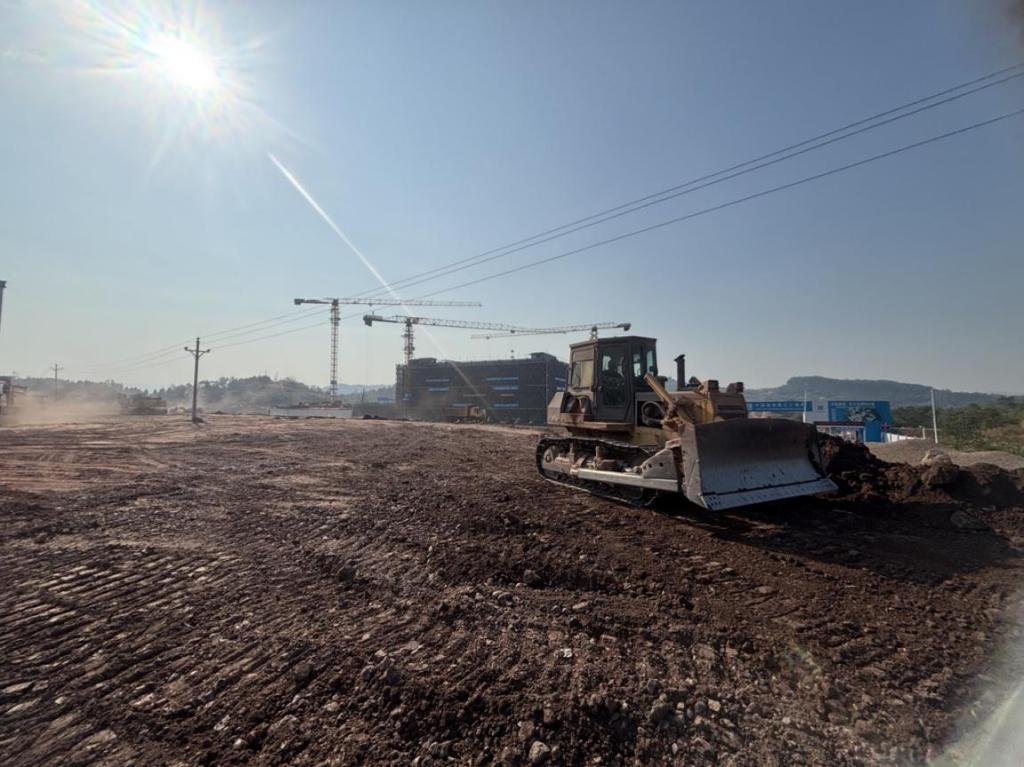

27#、28#楼基坑土石方开挖、Q-S段第一阶格构锚杆收方;10#构造柱施工情况进行确认、一工区体育场至19#楼市政道路交接区域土石方回填地貌数据复测、西侧山体景观2#楼梯基础及挡土墙基槽土石方开挖收方、1#楼梯基坑超深情况确认;一工区体育场与中建三局临时进场道路交接区域土石方回填地貌数据复测;1#地下车库双车车道2土石方开挖完成,三方测绘单位对完成地貌进行复测。
