重庆三峡医药高等专科学校扩建工程EPC项目8月审计工作月报

发布日期:2024-09-24    作者:     来源:     点击:

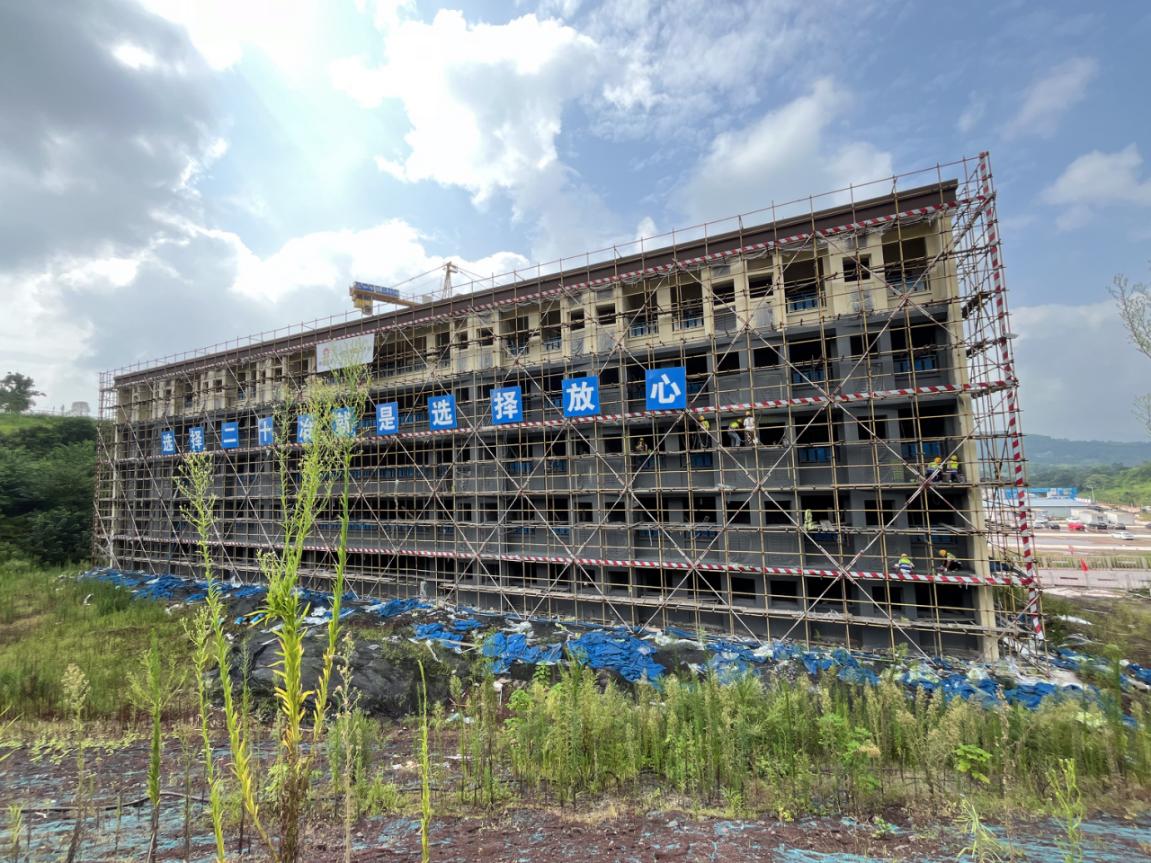

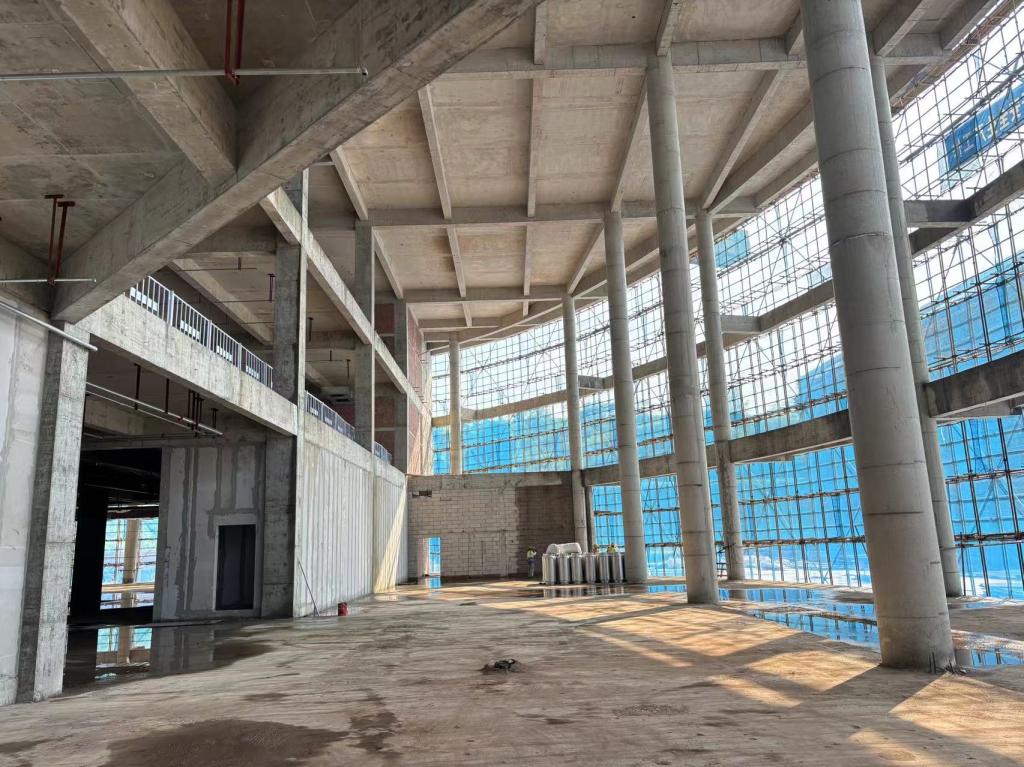

一、现场形象进度情况

一工区:18#1-4F外墙面漆完成80%19#1-5F真石漆面层完成;20#楼外墙底漆前修补完成准备底漆施工;21#楼女儿墙底漆完成;22#1-6F外墙面漆完成80%23#1-6F外墙面漆完成;外架拆除完成;24#1-6F 外墙面漆完成60%25#1-6F 外墙面漆完成;外架拆除完成50%26#楼外架拆除完成。

二工区:3#1-5F 外墙面漆完成80%4#楼屋面陶粒找坡完成;5#1-5F窗框安装完成;1-5F室内保温薄块完成;3-5F 6-9轴外墙抹灰完成;屋面瓦骨架完成50%5F内抹完成。

三工区:1#1-2F砌体完成90%2#1-5F外墙面漆完成80%6#1-5F 外墙腻子完成;1-5F 窗框安装完成;1-5F窗框收口完成90%7#1-6轴斜屋面混泥土浇筑完成 3F 6-9轴梁梁板钢筋完成。

四工区:8#1F 内墙抹灰完成;4-5F 1-8轴外墙抹灰完成;9#5F 5-12轴外墙抹灰完成;1-3F 内墙抹灰完成,屋面瓦骨架安装完成,屋面瓦完成50%10#楼主体转序完成;11#3F条板安装完成;5F砌体完成;12#1-6F 外墙孔洞封堵完成;1-2F室内水电开槽完成;13#1-6F 外墙孔洞封堵完成;14#1-6F 外墙孔洞封堵完成;17#2F拆模完成;1F填充墙砌筑完成50%

二、本月工作总结

1、完成4#5#12#13#14#楼构造柱设置情况现场收方计量。

2、完成南侧市政道路与红线相接区域的土石方回填区域地貌复测。

3、完成4#楼门洞拆改及屋面设备基础、27#楼桩基础收方、P-T段第一阶格构及肋柱基础方、Q-S段第一阶格构锚杆收方工作。

4、熟悉4#10#18#楼精装修图纸,并与初版装修图纸作分析对比,提出相关建议意见。
