重庆三峡医药高等专科学校扩建工程EPC项目7月审计工作月报

发布日期:2024-08-05    作者:     来源:     点击:

一、现场形象进度情况

一工区:1-4F外墙抹灰完成;4F内墙抹灰完成,3F内墙抹灰75%;窗框安装90%19#1-5F 室外腻子第二遍完成;3-5F 室内腻子完成;2-5F 厕所防水完成;1-5F窗框安装完成,窗框收口完成;20#5-6F 室内外腻子完成;窗框安装完成,门窗收口完成50%21#1-6F 室内第二遍腻子完成;1-6F 室外腻子包角挂线完成;窗框安装完成;22#1-6F 外墙腻子第二遍完成;3-6F 内墙腻子第二遍完成;窗框安装完成;23#1-6F 外墙第二遍腻子完成;窗框安装完成,门窗收口完成;卫生间门安装完成;1-6F室内卫生间防水完成;1-6F内墙腻子二遍完成;24#1-6F 首遍外墙腻子完成,第二遍6F完成 、4-5层完成60%3-6F室内首遍腻子完成,2F完成90%;窗框安装完成70%25#1-6F 内外墙第二遍腻子完成;窗框安装完成;26#1-6F 外墙二遍腻子完成;1-6F内墙第二遍腻子完成;窗框安装完成。

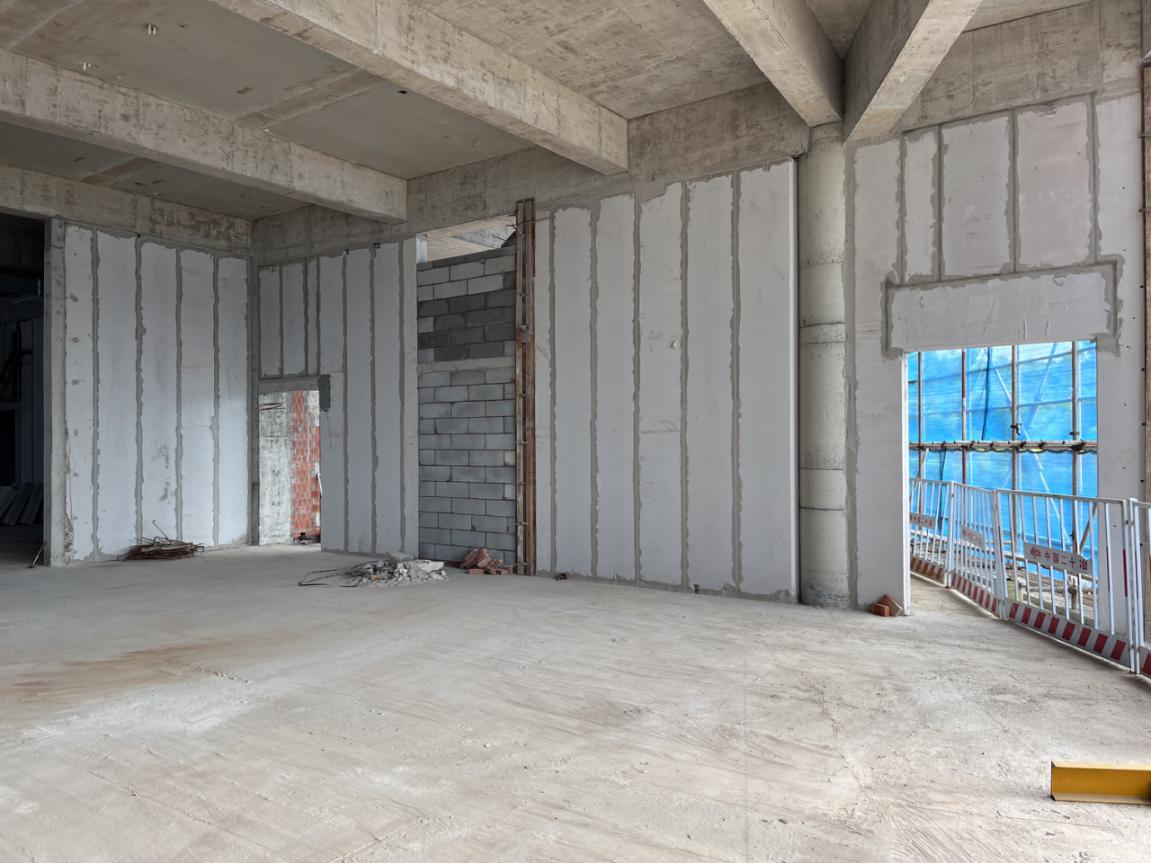

二工区:3#1-5F 外墙腻子第二遍完成;1-5F窗框安装完成,门窗收口完成;样板间除门外基本完成;4#-1F-5F砌体完成;1-4F条板完成;5F条板安装50%;屋面空调基础完成50%5#1-4F外墙保温薄块完成;屋面刚性层完成。

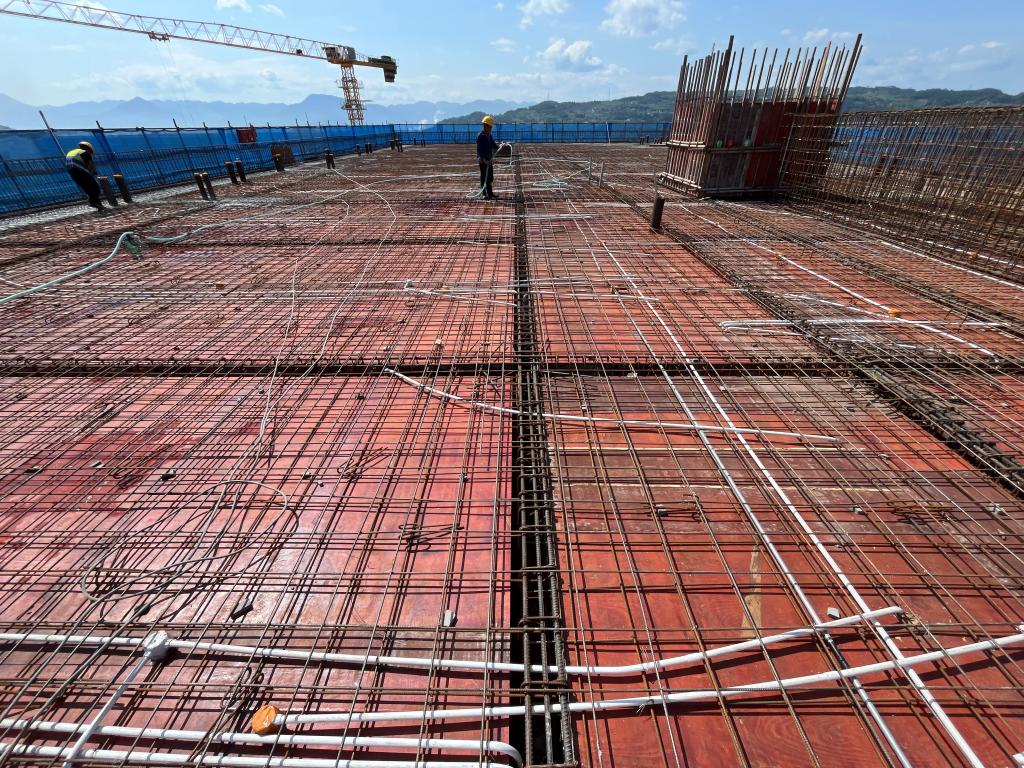

三工区:1#楼屋面层 1-5轴梁板钢筋绑扎完成50%5-8轴梁钢筋绑扎完成50%2#1-5F 窗框安装完成,门窗收口完成;1-5F外墙第二遍腻子完成;6#1-5F外墙二遍腻子完成;2-5F内墙抹灰完成;坡屋面挂瓦完成80%7#3F 7-9轴梁板模板支设完成;4F 1-6轴支模架搭设完成80%

四工区:4F 内墙抹灰完成70%1-5F 外墙保温薄块完成;1-5F外墙钢丝网完成60%;屋面瓦钢骨架安装完成10%9#1-5F 外墙薄块安装完成,挂网甩浆完成20%1F内墙薄块安装完成;10#1-3F 砌体完成;1F条板完成,2F条板完成70%;屋面陶粒完成;11#楼屋面砼浇筑完成;1-2F 墙体砌筑完成;12#1-3F条板完成,4F 条板安装完成 25%1-5F墙体砌筑完成,6F墙体砌筑完成20%6层凸窗板浇筑完成;13#1-5F砌体完成90%6F砌体完成80%1-4F条板完成;5F条板安装15%;屋面防水完成20%14#1-5F砌体完成90%6F砌体完成15%3F条板安装完成10%,屋面陶粒完成;17#屋面层装饰飘板及钢结构预埋完成 ;-1F砌体完成。

二、本月工作总结

1、完成1#楼外挖淤泥、挖湿土签证。

210#18#楼操作间变更及拆改进行现场收方、W-X段边坡格构肋柱基础基坑现场确认、新增边坡锚杆现场收方。

3、根据学校对部分建筑装饰区域调整的要求,对相应单位工程的施工图预算进行调整。

4、组织基建处、过控单位召开了项目预算协调会,讨论了概算、施工图预算目前存在相关问题,并对下一步工作安排作出了相关部署要求。
