重庆三峡医药高等专科学校扩建工程EPC项目5月审计工作月报

发布日期:2024-06-04    作者:     来源:     点击:

一、本月现场施工形象进度情况

一工区:屋面种植土完成80%,抹灰准备工作;19#1-5层内、外墙抹灰完成;20#1层外墙保温完成80%21#4-6层室内抹灰完成;2-6F外抹灰完成;22#1-6F外保温薄块、挂网完成,1-6F水电开槽完成;23#1-6F室内、外抹灰完成,交付样板完成70%24#水电开槽1-6F完成;1-6F保温薄块完成;2-6F外抹灰完成,6F内抹灰完成;25#水电开槽2-6F完成;1-6F保温薄块完成,26#2-6F内抹灰完成,2-6F外墙抹灰完成。

二工区:3#1-5F室内安装预埋完成;室外1-5F抹灰完成70%3-5F内抹灰完成,2F内抹灰完成50%;屋面挂瓦骨架完成,屋面挂瓦完成20%4#楼主体封顶完成,-1F,1F砌体完成90%2F砌体完成50%1F条板完成,2F条板完成20%5#1-4F砌体完成90%1-4F条板安装完成。

三工区:1#人防车库挡墙墙背回填完成;1#2F梁板模板完成60%1F墙柱钢筋绑扎完成80%2#楼室外1-5F抹灰各完成80%3-5F室内抹灰完成;6#1-5F水电开槽完成,1-5F室外保温薄块完成,6F室内保温完成20%,屋面防水卷材完成;7#楼首层基础结构、垫层完成。

四工区:8#1-4F砌体完成,5F砌体完成50%1-4F条板安装完成;坡屋面找平层完成90%9#1-2F砌体完成90%3F砌体完成20%1F条板安装30%10#楼主体结构完成;1F砌体完成90%2F砌体10%11#4F叠合板安装完成;12#楼屋面层梁板模板安装完成50%13#楼屋面砼浇筑完成,1F砌体完成90%2F砌体完成10%1F条板完成10%14#6F墙柱钢筋绑扎完成;1F砌体完成30%,2F砌体完成10%17#1层墙柱钢筋完成。

二、本月审计工作总结

1、收方计量

对楼栋外墙双排脚手架地面硬化处理垫层及宽度进行了确认、对22#楼构造柱设置情况进行现场确认、7#7-5/7-6轴独基基坑现场收方、P-T段第二阶混凝土回填收方。

2、施工图预算审核工作

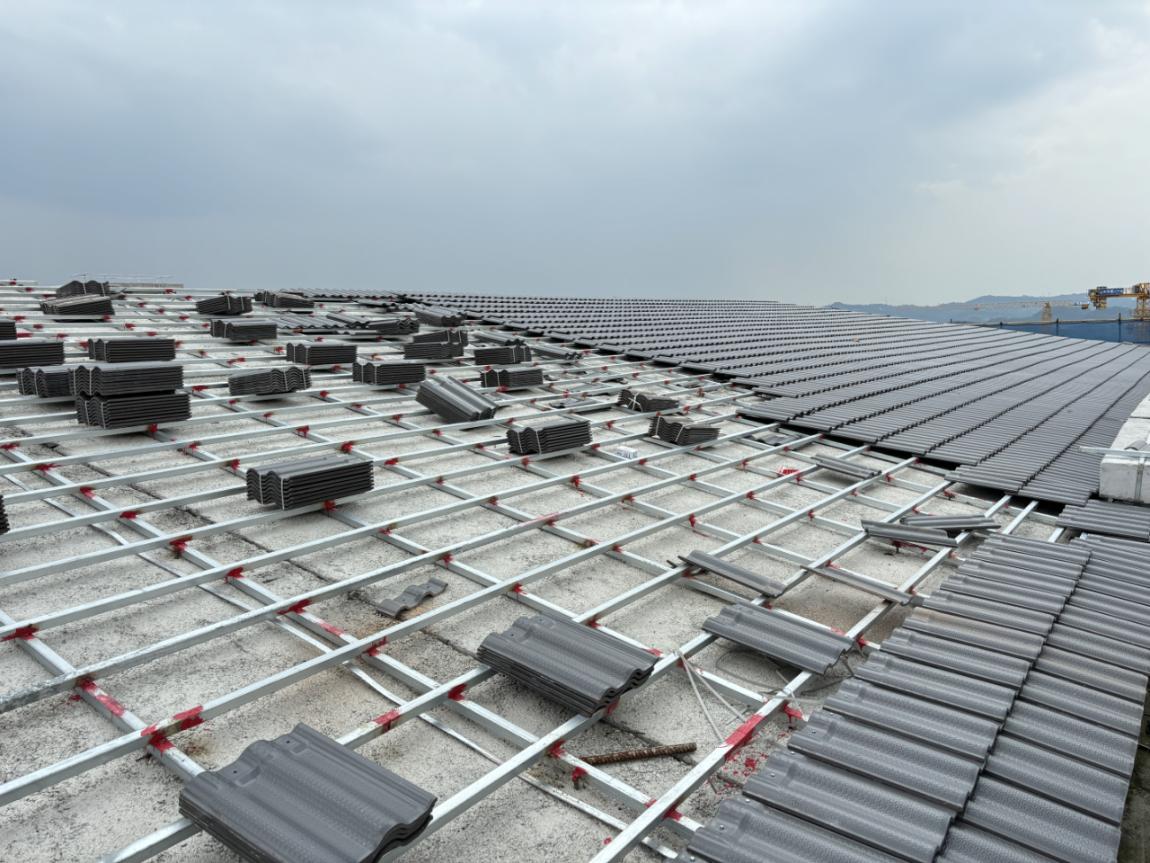

三、本月现场施工影像资料
