重庆三峡医药高等专科学校扩建工程EPC项目4月审计工作月报

发布日期:2024-05-07    作者:     来源:     点击:

一、本月现场施工形象进度情况

一工区:18#1-4F砌体完成100%1-4F ALC隔墙板完成100%;变更部分完成90%;屋面刚性层完成100%19#楼抹灰样板完成,外墙保湿薄块完成;4-6层室内安装预埋完成; 20#1-6F砌体完成;屋面透气管完成,1-3F层条板安装完成;21#6层室内安装预埋完成;22#1-6砌体完成;1-5F条板安装完成;屋面防水完成;23#6F室内抹灰完成,5-6F外抹灰完成,屋面刚完成;24#25#准备转序工作,26#6层室内安装预埋完成。

二工区:3#3-5层室内安装预埋完成;室外6F抹灰完成10%4F内抹灰完成20%4#楼五层主体结构混凝土浇筑完成;5#楼斜屋面梁板混凝土浇筑完成。

三工区:1#人防车库挡墙防水完成50%1#7#负一层主体结构混凝土浇筑完成;2#3-5层室内安装预埋完成;1-5F 室外挂网完成,室外5F抹灰完成20%6#1-5F砌体完成90%;1-5F条板完成90%1-4F二构完成。

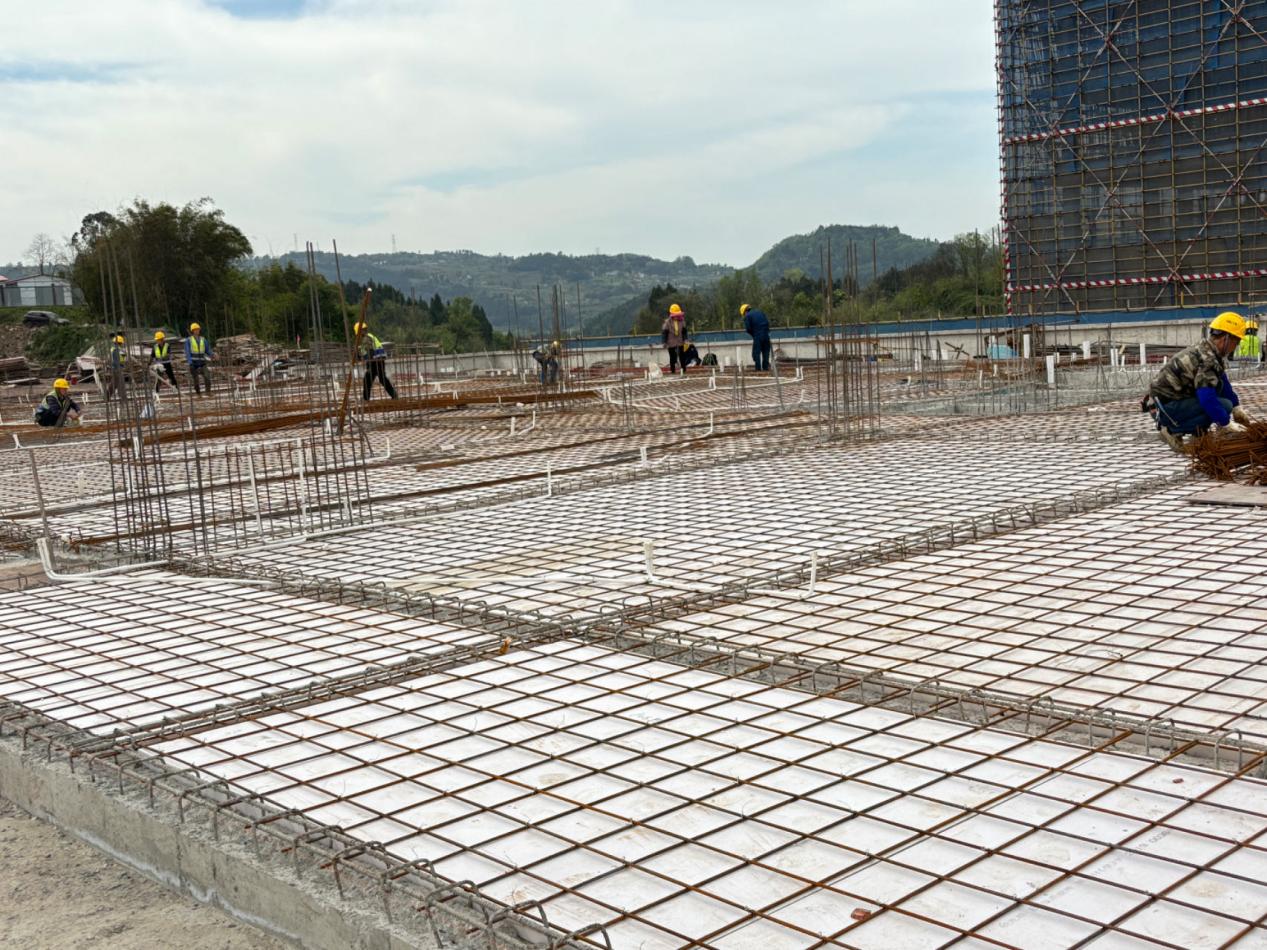

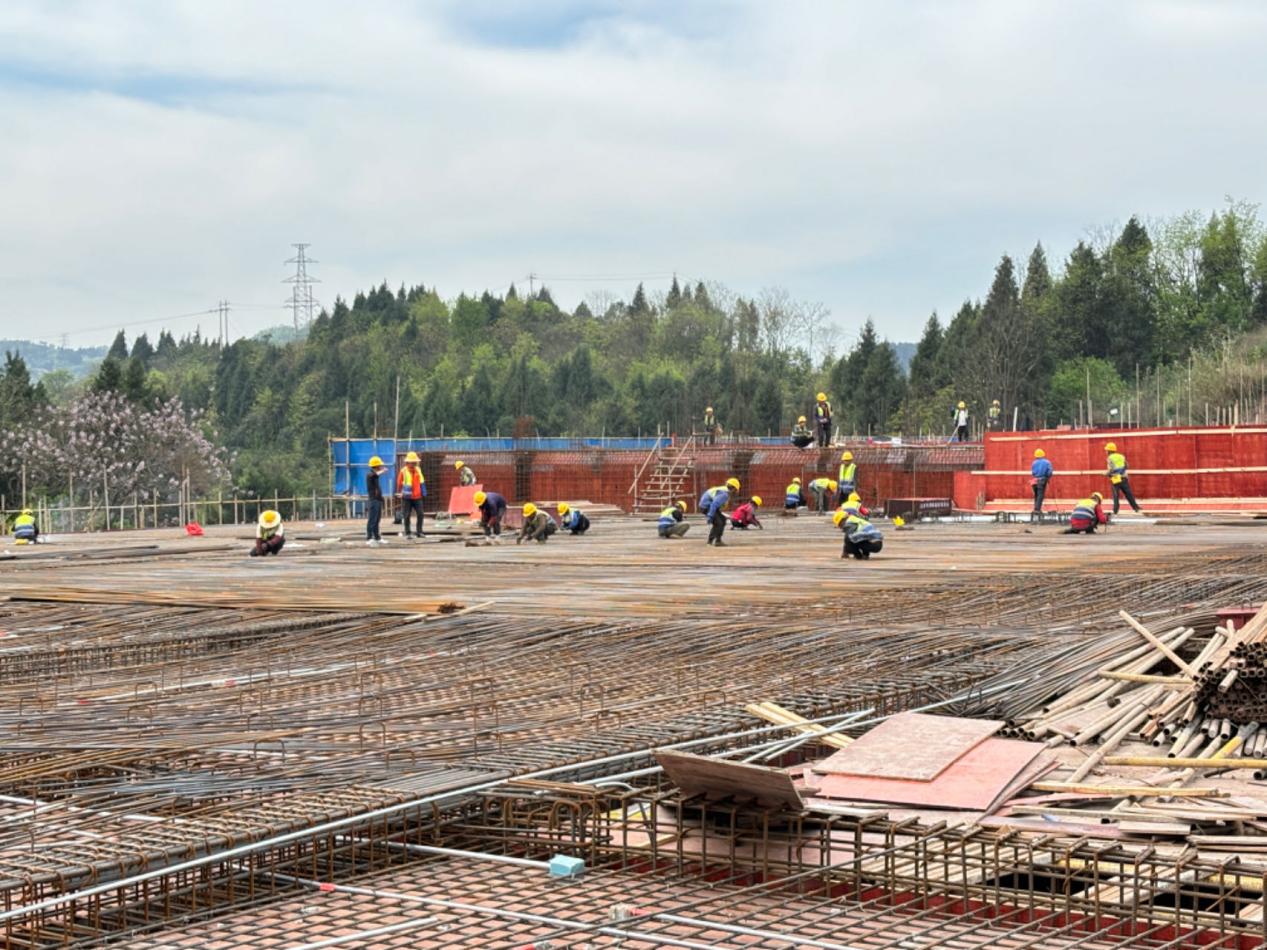

四工区:8#楼斜屋面砼浇筑完成,1F砌体完成,2F砌体完成40%9#楼屋面1-4轴砼浇筑完成100%5-8轴砼浇筑完成100%9-12轴梁板模板完成20%10#3F梁板混凝土浇筑完成;11#2F叠合板完成;12#2F~3F主体结构完成;13#3F~4F主体结构浇筑完成;14#2F~3F主体结完成;17#楼负一层梁板混凝土浇筑完成,-0.5m标高独立基础混凝土浇筑完成。

二、本月审计工作总结

1、材料认质核价

边坡植被混凝土、窗式动力新风器、断桥铝合金门窗材料价格同过程审计单位共同进行市场询价,待进行下一步核价工作。

2、收方计量

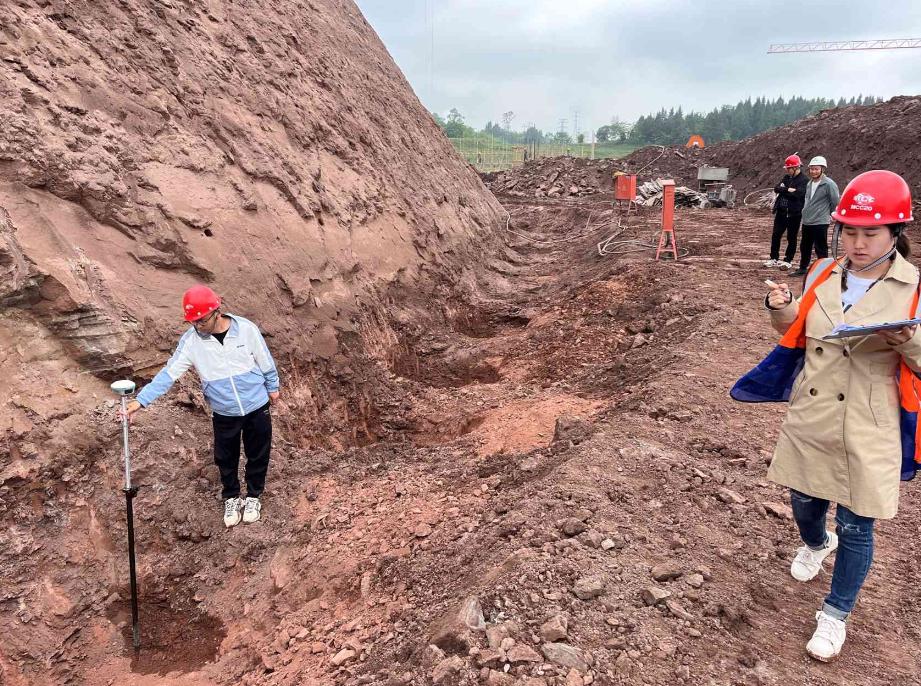

完成施工楼栋桩基础的土石回填层、土层、岩层深度计算资料审核、1#车库车道二条基/独基沟槽土石方收方、项目部大门临时边坡喷射混凝土面积复测、对21#26#楼构造柱设置情况进行现场确认、7#7-7轴独基条基基坑(槽)、T-U段二级边坡格构肋柱基础、21#楼构造柱现场设置等现场收方。
