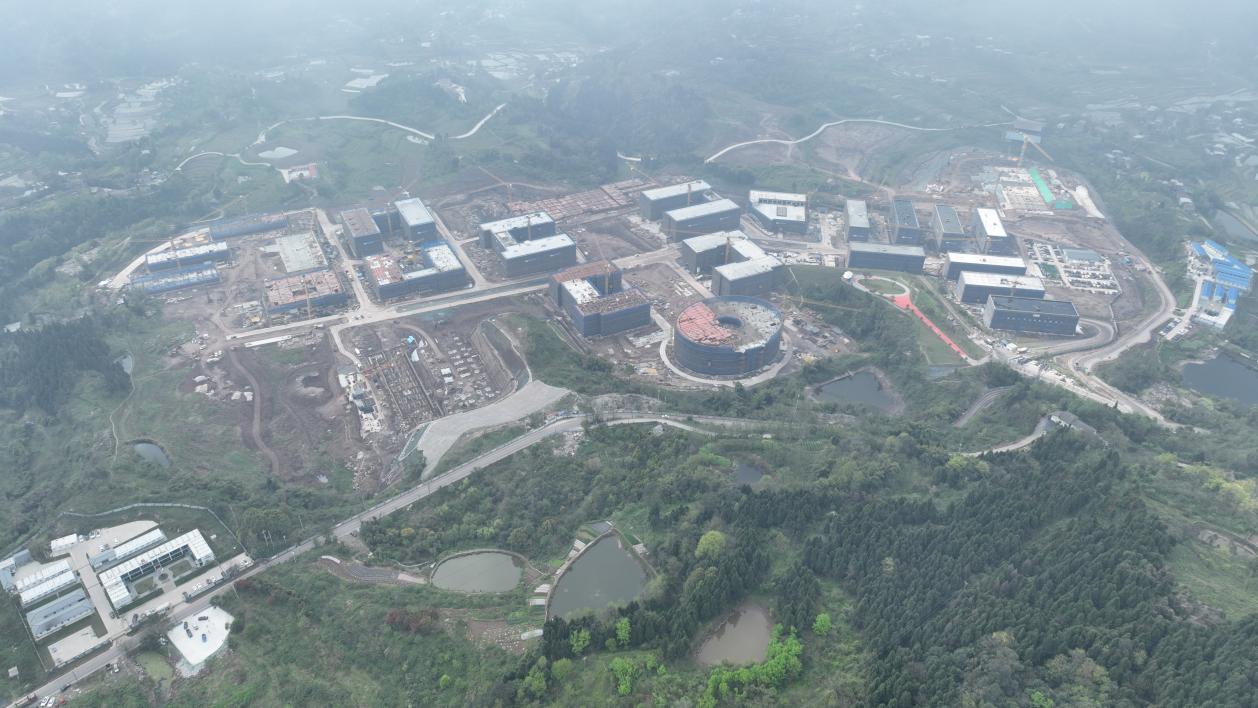

一、本月现场施工形象进度情况

一工区:18#、19#楼屋面防水工程完成,等待抹灰班组进场;20#、21#楼砌体工程及条板安装完成100%,转序准备工作;22#、24#、25#、26#楼砌体工程完成90%,条板安装完成90%;23#外墙保温完成,屋面刚性层完成,开始内墙抹灰施工;

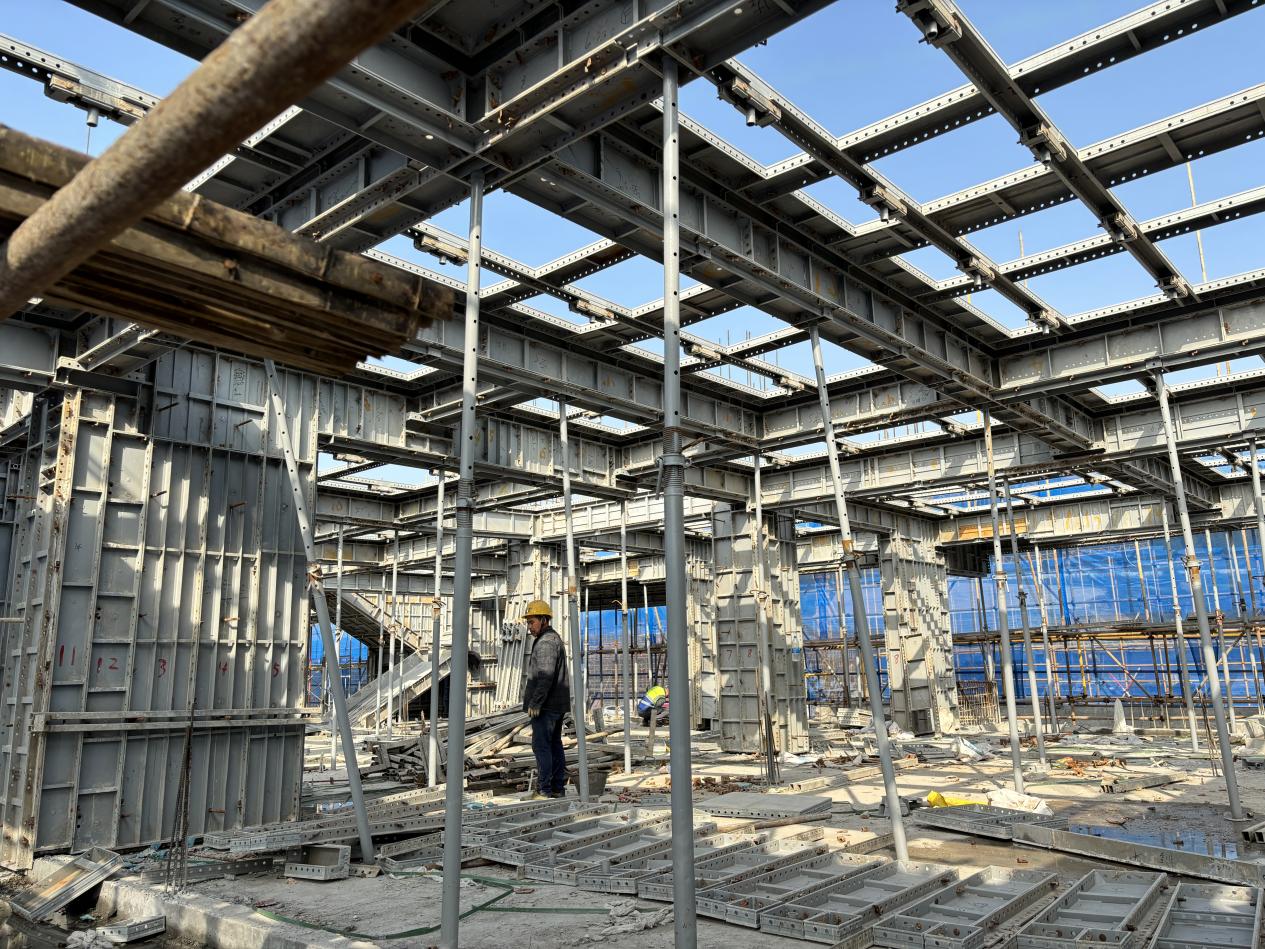

二工区:3#墙体管线开槽完成30%;4#楼五层主体结构混凝土浇筑完成;5#楼斜屋面梁板混凝土浇筑完成;
三工区:1#人防车库主体框架柱及屋面梁板混凝土浇筑完成;1#、7#负一层主体结构混凝土浇筑完成;2#墙体管线开槽完成30%;6#楼1-4F砌体完成90%;1-3F条板完成90%;
四工区:8#楼斜屋面梁板混凝土浇筑完成;9#楼屋面9-12轴梁板钢筋制安80%;10#楼3F梁板模板制安完成80%;11#楼地面保温完成100%;12#、13#、14#主体结构施工至3F;17#楼负一层地梁混凝土浇筑完成100%,-0.5m标高独基钢筋制安完成20%。
二、本月审计工作总结
1、持续开展人防工程、宿舍窗式动力新风器、声测管等材料认质核价工作,并将初步询价结果反馈回施工单位。
2、完成主体结构验收楼栋的构造柱设置情况现场收方计量,并完善纸质资料,为后期结算提供支撑依据。
3、完成U-W段第二节边坡锚杆及格构肋柱基础土石方、0-P段边坡格构梁、项目部大门临时边坡喷射混凝土现场收方计量。
4、完成17号楼独立基础土石方计量工作。
5、熟悉施工图设计图纸,关注现场实际施工情况与图纸是否相符合。
